Montag, 28. September 2015

Schon zwei Wochen alt...

ist unser Haus. Unfassbar. Heute vor zwei Wochen kam es angeflogen und nun steht es bereits seit zwei Wochen.

Was ist bisher passiert?

Der Hausanschluss ist nun endlich drin und wir warten auf die Sanitärfirma, die heute kommen soll. Diese machen die Sanitärrohinstallation mit Heizungsanlage etc.
Heißt aber auch, dass ich denen irgendwie verklickern muss, wo die Enthärtungsanlage hin soll, da mein Papa im Urlaub ist. Die Firma hatte ihren Zeitkorridor ab letzter Woche MIttwoch und innerhalb des Zeitfensters können sie ja kommen, wann sie wollen. Nun ist es also leider erst heute und ich muss meinen Papa da vertreten und das absprechen. Drückt mir die Daumen, dass die Enthärtungsanlage irgendwo hinpasst.

Die Dachunterseiten sind zumindest bis auf einen kleinen Teil, an den wir nicht rankommen, ohne vom Gerüst zu fallen, bereits gestrichen und mein Schwiegerpapa möchte nochmal komplett drüberstreichen. Haben ja die kieselgrauen Dachunterseiten (hellgrau) steingrau (dunkles Grau) gestrichen. Mein Bruder hat da wirklich gute Arbeit gemacht.

Die französischen Balkone sind dran und Ende der Woche kommt der Verputzer. Der macht dann erstmal den Unterputz und bis dahin müssen wir uns entscheiden, wo vorne die Farbe hinkommt.

Den Sockel lassen wir nich von ihm machen, da das einfach zu teuer ist. Da schauen wir nochmal, wenn dann das Gerüst weg ist. Im Prinzip wird das alles eh bis oben aufgefüllt.

Gestern waren wir dann beim Tag der offenen Tür unseres Bauträgers und es war wieder echt nett und interessant. Mein Schwiegerpapa war mit und kannte das dort ja noch nicht. Er war echt interessiert und wandelte wie durchs Museum. ;) Essen und Trinken gingen aufs Haus. :)

Wolfram hat heute dann mit dem EWR telefoniert, weil die die Wasseruhr anbringen müssen. Die Elektrofirma kann quasi auch ab heute kommen, um den Strom anzuschließen. Weiß jetzt nur nicht, wer da den Zähler anbringt.

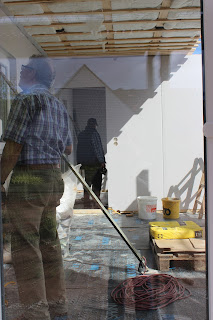

Hausansicht von hinten vom Feld.

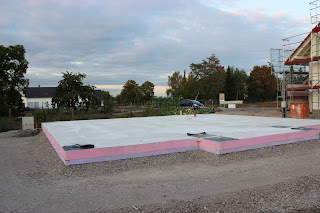

Fußbodenheizungsmaterial - haben wir noch alles reingeholt

Vorbereitung für das EWR mit dem Knauf Fireboard

TdoT bei Büdenbender. Oben ist unser Haus zu sehen. :)

Ach, Witz an der Geschichte beim EWR ist nun, dass der Kasten bis auf 2cm an der Wand seitlich angebracht ist und es nun dort gar keinen Schutz gibt. Ich hab erstmal hysterisch gelacht, glaube ich. Muhahaha. Naja, der Bauträger übernimmt zum Glück die Kosten und ich hatte 'nur' den Stress des Besorgens etc.

Donnerstag war auch der Fliesenleger da und der misst diese Woche nochmal aus.
Zwei Steckdosen im Bad müssen nochmal verschoben werden. Mal sehen, ob unser Elektriker das machen kann. Der BL war nicht so begeistert, aber das wird mit den Fliesen einfach zu eng.

Donnerstag Abend haben wir nun die Küchenfronten etc final ausgesucht. Wird jetzt eine Leicht Küche mit Arktisweiß Hochglanzfronten, dazu eine AP in Holzoptik (ähnelt unserem Laminat oben - Alpineiche etwa).

Habe bemekt, dass noch keine aktuellen Pläne online sind. Folgen sofort.
Und Aufmaß wird am 16.10. genommen und in der Woche vor Weihnachten soll sie aufgebaut werden. :)

AP läuft wir unten in die Fensterlaibung ein.


Dienstag, 22. September 2015

EWR oder...ja wissen sie, was sie tun?

Mensch, mensch, mensch. Ich flippe hier noch aus.

Am Bau läuft alles super momentan. Nur das EWR (Energieversorger) macht mir Bauchschmerzen.
Wir bekommen diese Woche zum Glück noch unseren Hausanschluss. Da wir schon gut vorgearbeitet haben und die Rohre zum Großteil schon mit Schnüren zum Durchziehen der Leitungen liegen, hat sie Firma, die das hier machen darf (sind nur zwei), bereits heute begonnen aufzugraben, obwohl sie das am 29.09. erst machen wollten. Hurra, es wird mal was früher und ohne Druck unsererseits gemacht.

Vom EWR war einer demletzt da und der meinte, wir benötigen unter dem E Kasten eine Platte von Fermacell. Nun wollte er 3 Platten á 10mm angebracht bekommen. Aus Brandschutzgründen. Ein anderer sagte dann am Telefon, dass das nicht reicht und die Platte den Feuerschutzstandard F90 haben muss. Wieder ein anderer (Vertreter von Nummer 1) sagte dann, nee, es reicht eine 10mm Platte.

Krux an der Sache ist...es gibt keine Platte, die alleine F90 erfüllt. Mein Mann hat dann beim Baustoffhandel angerufen und einen Herren erreicht, der wohl endlich Ahnung hatte und erstmal geschmunzelt hat, ob der Angaben und Anforderungen des EWR. Er meinte, es gibt keine Platte, die allein F90 erreicht. Da müsse man eine Fireplate oder andere Platte nehmen. Sie haben eine von Knauf und die ist 20mm dick und wenn man die doppelt anbringt (also 40mm), DANN hätte die die F90 Norm erfüllt und schickte meinem Mann gleich ein Gutachten per Mail.

Doof ist nur das Maß. denn ich bekomme die nicht ins Auto mit 2,00m x 1,25m. Frage mich gerade, ob die die Platte vor Ort nicht zuschneiden können. Haben nun natürlich bereits geschlossen. Sonst hätte ich die auf der Rückfahrt von der Arbeit holen können.

Unsere Nachbarn haben übrigens eine normale Fermacell 10mm Platte anbringen müssen und das war okay.
Da weiß also einer nicht, was der andere will etc.

Noch eine schöne Geschichte nebenher...unser Bautrupp, der diese Woche auf zwei Mann geschrumpft ist, hat gestern meinen Mann gefragt, ob er mit auf die Kerb will. Also sind die drei Jungs dann abends bis halb zwei unterwegs gewesen und hatten ihren Spaß. Wir sind echt super zufrieden mit dem Trupp und haben sie echt ins Herz geschlossen. :)

Sonntag, 20. September 2015

Morgen ziehen wir ein...

...oder so. ;)

Ja, ich habe mich rar gemacht und das lag definitiv daran, dass die letzte Woche sehr ereignisreich war.
Das Haus steht, Dach ist gedeckt, HWR gestrichen, Elektrik verlegt, SAT Schüssel installiert und kommende Woche werden die Decken zugemacht und die Sanitärfirma kommt, um die Rohinstallation zu machen.

Es war einfach wahnsinnig toll. Montag Morgen um 6:10 haben wir erstmal Nachbarn rausgeklingelt, die einfach nicht lesen können, oder nicht wollten. Die Straße war nämlich an einer Stelle eh schon durch den Versorger und dessen Straßenaufbruch auf 3,50m geschmälert und die Trulla *sorry* musste sich genau dahin stellen, wo noch Platz war und somit war der Durchgang mega schmal. Gerade noch passend für ein Auto.

Als wir ankamen, stand ein LKW schon vor Ort - der kam in der Nacht um halb eins und der Fahrer schlief einfach vor Ort.
Die Truppe um Axel Engel kam kurz danach und schon ging es los. Noch dunkel, bissel kalt, schnell vorgestellt und schon rollten sie die Katja Folie aus. Das ging ratzfatz und wir hätten locker zehn Mal so lange gebraucht. Kurz danach kam der Kranfahrer, stellte den Kran ab und schon flog das erste Hausteil durch die Luft. Dieses testete dann gleich mal das Gerüst und dotzte ein Mal links und ein Mal rechts dagegen. Hui, mir war ganz anders, aber das Gerüst hielt stand. Dazu später mehr.

Es war einfach unglaublich, wie ein Teil nach dem anderen angeflogen kam und die Jungs alles in einem Rekordtempo stellten.

Mittags kam sogar die Sonne raus und wir aßen gemeinsam Rollbraten und Nudeln im Freien.
Mittags sollte es gegen drei leider blitzen und der Kran fuhr dementsprechend ein und ab halb vier war Schicht.
Das Dach musste wegen dem Regen noch mit Planen abgedichtet werden und am nächsten Tag ging es weiter, nachdem wir am ersten Abend um neun todmüde ins Bett fielen. Die Nacht davor war nämlich absolut schlaflos vor Aufregung.

Am zweiten Tag musste ich arbeiten, schaute aber vorher nochmal auf der Baustelle vorbei und es hatte sich schon einiges getan. Die komplette Decke lag nun schon und die ersten Teile vom OG wurden gestellt.

Als ich mittags nach Hause kam, stand das Dach bereits.

Das Richtfest stand dann an und endlich konnte man sich mit dem Bautrupp mal privat unterhalten (einen Liter Friesengeist und Schlossfrieder später) und hier ein großer Dank an Daniel (Cheffe), Schulle, Marvin und Norman. Ihr seid wirklich klasse und ich werde euch vermissen. Es wird immer ein Bett bei uns frei sein für euch!
Wir hatten echt wahnsinnig Glück mit unserem Trupp - und Schulle und Daniel kommen morgen nochmal und bauen den Trockenbau (Decken zu etc) ein.

Heute wollen wir Fotos und Videos von den Leitungen machen, denn einfach mal bohren geht in der Decke nicht, da teils unendlich viele Leitungen liegen...Netzwerk, Sat, Strom etc.

Donnerstag haben wir dann den Termin mit dem Fliesenleger vor Ort, um uns abzustimmen, wo gefliest werden muss.
Mit dem Küchenstudio müssen wir uns auch nochmal abstimmen und Fronten final auswählen und die Anzahlung leisten. Da muss ich gleich mal eine Mail schreiben.

Wenn Baywa für die Sanitärgeschichten kommt, muss mein Vater abklären, wo dir die Wasserenthärtungsanlage hinstellen können. Hoffentlich passt die noch rein. Das ist nämlich noch nicht sicher.

Ansonsten war der Bauleiter am Freitag da und wir sagten ihm nochmal, dass das Gerüst in unseren Augen nicht sicher genug ist, um zu verputzen und die Dachunterseiten zu streichen.
Die Jungs sind zum Dachdecken hoch, weil sie sonst finanziell auf null rausgekommen wären. Abgenommen hatte der Bauleiter das Gerüst offenbar nicht vorher, sonst hätte er selbst gemerkt, dass es nicht sicher ist und die Jungs nicht abfängt, wenn sie vom Dach segeln, denn das Netz war viel zu tief und nicht unter Spannung. Zudem waren Teile der Lattung zu weit vom Haus weg. Bedeutet, wenn wir streichen, dass wir da einfach durchrutschen, wenn man mal nen falschen Schritt macht.
Also sprach er ein Gerüstverbot aus und es wird nachgebessert. Mein Schwiegervater würde trotzdem hoch, aber wir haben es ihm verboten quasi.

So und nun ein paar Bilder für euch...von Do und Fr gibt es nicht viele, da mein Magen rebelliert hat und ich bissel angeschlagen war. Jetzt geht es aber wieder und ich bin gespannt, was die nächsten Tage bringen.

Morgens um 6:20 an der Baustelle

Die Wandelemente im Hänger

Auslegen der Katja Sprint Folie

Die ersten Teile stehen, bzw das zweite Element fliegt an.

Kind und Mama aufgeregt und glücklich

Fliegende Wände



Die ersten Hausbesucher

Bartelsches Labyrinth

Die Decke fliegt ein




Dach sitzt


Richtfest

Tammo macht Bilder

Daniel, Bauleiter und Elektriker

Richtfest



Spaß am Bau


Marvin, Schulle und Norman



Nochmal alle zusammen




Mittwoch, 9. September 2015

Vorletzte Impressionen

ohne Haus.

Am Freitag kommt nun das Gerüst.
Gestern wurde der Bereich um die Bodenplatte nochmal geradegezogen und noch bissel verbreitert.
Zudem hat Sascha das Fundament für die Außenanlage der LWWP einbetoniert und fertig gemacht.

Freitag kommt das gerüst, Samstag werden wir die Bodenplatte bekleben und Montag geht es ganz früh los!

Die Folie für das Bekleben bekommen wir nun doch von Büdenbender gestellt, da es in der BLB nicht eindeutig geregelt war, wer für das Bekleben zuständig ist. Dank meines Mannes, der da echt hinterher war, bekommen wir nun das Material zumindest gestellt und bekleben dann selbst.

Auch am Straßenschild ist nun die Baustelle ausgewiesen.

Heute habe ich zudem die Infozettel an die Nachbarn verteilt bzw an deren Häuser geklebt. :D Damit auch alle am Montag schön Platz machen.





Edit: Büdenbender verklebt die Folie nun selbst und wir zahlen einen kleinen Teil fürs Verkleben. So 100€ rechnet der Bauleiter. Somit ist das auch in der Gewährleistung mit drin. Joa, dann hab ich am Samstag frei, würd ich mal sagen. ;)
